국가 AI 컴퓨팅센터 첫 삽, 2027 일부 서비스와 2028 완공은 다릅니다
이 게시물은 쿠팡파트너스 활동의 일환으로, 이에 따른 일정액의 수수료를 제공받습니다.
착공 이후의 세 이정표
착공식 날짜와 실제 이용 시작일을 한 줄로 읽으면 계획의 현재 위치를 놓치기 쉽습니다. 최신 발표가 구분한 법인 설립, 일부 조기 서비스, 해남 센터 완공을 차례대로 살펴봅니다.
첫 삽은 서비스 개통일이 아닙니다

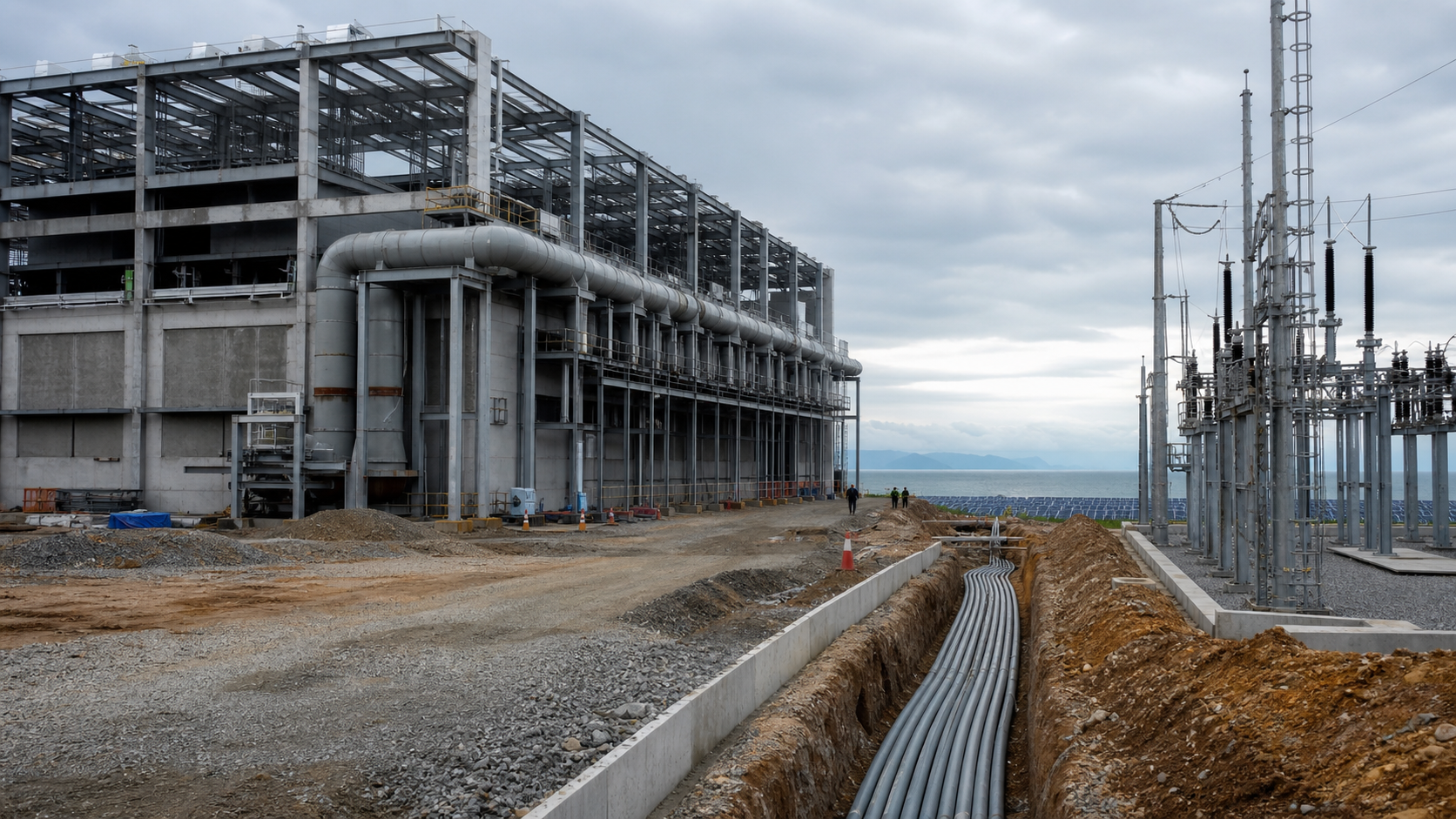

2026년 8월 3일 전남 해남 솔라시도 데이터센터 파크에서 국가 AI 컴퓨팅센터 착공식이 열렸습니다. 이날 확인된 것은 건설 단계가 시작됐다는 사실이며, 최신 정부 발표가 제시한 해남 센터 완공 목표는 2028년입니다. 착공을 곧바로 모든 이용자에게 연산 자원이 열린 날로 해석해서는 안 됩니다.
시간표에는 먼저 지나온 지점도 있습니다. 센터를 구축하고 운영할 민관 합작법인은 2026년 6월 설립됐습니다. 법인 설립은 사업 주체를 세운 단계이고, 8월 착공은 시설을 짓기 시작한 단계입니다. 연구기관이나 기업이 실제로 자원을 배정받는 절차와는 각각 다른 사건입니다.
2027년에는 일부 자원만 먼저 움직입니다
현재 계획은 해남 건물이 완공되기 전인 2027년부터 기존 삼성SDS 데이터센터를 활용해 일부 자원을 조기 서비스하는 것입니다. 따라서 2027년은 해남 센터 전체 개통일이 아니라 제한된 자원을 먼저 운용하려는 중간 이정표입니다. ‘일부’와 ‘기존 데이터센터’라는 조건을 떼고 읽으면 일정이 실제보다 앞당겨진 것처럼 보일 수 있습니다.
2025년에 나온 이전 공식 자료에는 2027년 개소 목표가 제시돼 있었습니다. 그러나 2026년 8월의 최신 자료는 2027년 일부 조기 서비스와 2028년 해남 센터 완공을 나눠 설명합니다. 서로 다른 발표가 충돌할 때는 최신 공지를 기준으로 보는 것이 맞으며, 일정이 달라진 이유는 공개 자료가 밝히지 않은 만큼 추측하지 않는 편이 정확합니다.
1만 5000장은 한 종류 칩의 이름이 아닙니다
최신 발표의 규모 목표는 2028년까지 고성능 AI 반도체 1만 5,000장을 확보하는 것입니다. 여기서 숫자는 연산 자원의 목표 규모를 나타냅니다. 이를 ‘엔비디아 GPU 1만 5,000장’이나 특정 모델 한 종류로 바꿔 쓰는 것은 공식 표현보다 범위를 좁히는 일이며, 현재 확인된 사실이 아닙니다.
센터는 연구계·산업계·학계가 활용할 국가 규모의 AI 연산 기반으로 구상됐습니다. 함께 계획된 R&D 존은 국내 AI 반도체의 설계와 시제품 검증을 지원하는 공간입니다. 공공과 민간이 함께 만든 운영 주체가 시설을 구축·운영하고, 여러 분야 이용자가 연구와 개발에 필요한 자원을 쓰는 구조가 큰 그림입니다.
이 역할을 구분하면 ‘센터가 반도체를 직접 설계한다’는 식의 오해도 피할 수 있습니다. 운영 주체는 연산 기반을 마련하고 운용하며, R&D 존은 국내 칩을 설계하거나 시제품을 검증하려는 활동을 지원하도록 계획된 영역입니다. 연구기관·기업·대학은 의도된 이용자 범주이지만, 어느 기관이 얼마를 쓸지는 아직 정해진 배정 결과가 아닙니다.
실제 이용자 신청 방식, 자원 배정 기준, 서비스 가격, 정확한 개방일은 이번 발표에서 공개되지 않았습니다.
전력과 용수 공사가 또 하나의 시간표입니다
정부 자료에는 전력 계통 접속 신청과 용수 인입 공사가 진행 중이라고 적혀 있습니다. 대규모 데이터센터는 서버 장비만 들여놓는 건물이 아닙니다. 많은 장비에 안정적으로 전력을 공급할 연결이 필요하고, 발생하는 열을 관리하는 설비에는 계획에 맞는 용수 기반도 필요합니다.
그래서 건물 외관이 올라가는 장면만으로 가동 준비를 판단하기 어렵습니다. 전력 연결, 냉각에 필요한 기반, 장비 설치와 운영 준비가 각자의 시간표를 갖습니다. 다만 현재 공개 내용만으로 전력 효율이나 냉각 성능, 처리 속도를 예측할 수는 없습니다. 공사가 진행 중이라는 사실과 완성 뒤의 성능 주장은 분리해야 합니다.
연구자가 기다릴 공고는 아직 남았습니다
대학 연구실이나 작은 AI 기업의 입장에서는 착공 소식보다 실제 신청 공고가 더 직접적인 출발점입니다. 어떤 과제가 대상인지, 얼마나 배정되는지, 비용과 이용 기간은 어떻게 되는지가 발표돼야 프로젝트 일정을 구체화할 수 있습니다. 지금은 2027년 일부 서비스 계획과 2028년 완공 목표를 구분해 기록하고 후속 공고를 기다릴 단계입니다.
예산안을 짜는 연구자라면 공개되지 않은 단가를 임의로 넣기보다 ‘미정’으로 남기고, 2027년 조기 서비스와 2028년 해남 시설을 별도 항목으로 관리하는 편이 안전합니다. 착공식 보도는 사업 방향을 확인하는 자료이고, 실제 참가 조건을 대신하는 모집 요강은 아닙니다.
개인이 쓰는 노트북이나 기존 저장 드라이브는 이런 국가 규모 연산 기반의 대체재가 아닙니다. 다만 연구 주제를 공부하거나 코드·문헌·실험 기록을 정리하는 일상적인 작업에는 활용할 수 있습니다. 개인 장비의 역할은 프로젝트 자료를 질서 있게 준비하는 데 있고, 대규모 계산 자원의 공급 여부를 대신 결정하지 않습니다.
이번 착공을 읽는 가장 안전한 방법은 날짜마다 의미를 붙이는 것입니다. 법인은 이미 세워졌고, 해남 공사는 시작됐으며, 일부 서비스와 완공은 앞으로의 서로 다른 목표입니다. 실제 이용을 준비하는 사람에게는 시설 사진보다 최신 운영 공고가 다음 확인 지점입니다.
